Samstag, 5. Juni 2010

Bad und Küche - Fliesen

Der erste Schritt war die Abdichtung in den Nassbereichen, Danach ging es auch schon los mit den Fliesen an den Wänden. Bei den Bodenfliesen wird die Abtrockenfrist vom Estrich von mindestens 30 Tagen, sowie das Ablaufen des 14tägigen Heizprogramms, um bei vorkommenden Rissbildung zu reagieren. Der Einzelunternehmer H.Röseberg Naturstein ist ein sehr zu empfehlender Fliesen- und Natursteinleger. Er gab uns immer Anregungen und Vorschläge, damit unser Projekt Bad wahr wird.

Grundierung der Nassbereiche




die ersten Wandfliesen






das zweite Bad











die Küchenfliesen

Freitag, 4. Juni 2010

Malerarbeiten - Spachteln und Schleifen

Die Malerarbeiten beginnen mit einem Tag Verspätung, doch diese Zeit wird wieder aufgeholt. In 3 Wochen werden die Arbeiten abgeschlossen sein. Folgende Arbeiten werden ausgeführt.

  • 2 mal Verspachteln von über 550m², im Bereich von Fliesen wird nur 1 mal gespachtelt
  • 2 mal Schleifen auf Q3 Qualität
  • Grundieren zur Vliesanbringung
  • Kleben von Malerflies 120 (Erfurt Rauhfaser)
  • 3 mal streichen Dispersionsfarbe Fa.Sto







Donnerstag, 27. Mai 2010

Fertigstellung der Fassade

Die Fassade ist zum zweiten mal gestrichen und die Rüstung abgebaut.Jetzt strahlt das Haus in seiner vollen Blühte. Die Firma Hepp hat beim streichen die Dachrinnen etwas verschmutzt.  Diese müssen noch gesäubert werden und die eingedrückten Fensterbänke ersetzt werden.

Ansichten vom Haus



Mittwoch, 26. Mai 2010

nach dem Sturm

Am 25.05.2010 zog ein heftiger Sturm durch das Dorf. Eine Menge Bäume sind umgefallen wie Streichhölzer, Dächer abgedeckt, Häuser und Autos zerstört. Es war ein Glück das bei uns nichts passiert ist, da es noch keine Sachversicherung während der Bauphase gibt.










Mittwoch, 19. Mai 2010

Innenausbau - Fertiginstallation Elektro

In zwei Tagen wurde die Fertiginstallation durchgeführt. Alle Schalter und Steckdosen wurden montiert, der Zählerkasten verkabelt und die Thermostate für die Heizung angeschlossen. Zum Abschluss hat die Fa. Fehl und Sohn den Zähler angeschlossen und die gesamte Anlage überprüft. Vielen Dank für die tolle Arbeit. Uns als Bauherren wurde alle Wünsche erfüllt. Diese Firma kann man weiterempfehlen.

Montage der Steckdosen






die Hauptsicherung wird umgelegt

Kaminlieferung

Der Kamin ist heute in Einzelteilen geliefert worden. Der Aufbau erfolgt Mitte Juni.




Montag, 10. Mai 2010

Fassade - Putz und erster Anstrich

Am letzten Freitag wurden die Fenster, Fensterbänke und sonstige Sachen abgeklebt, die nicht schmutzig werden sollten. Die Fa. Hepp brauchte über 3h dafür. Montag ging es dann weiter. Der Rest wurde abgeklebt und die Gitter von den Fenster im Obergeschoss wurden entfernt. Danach wurde verputzt. Gegen 1930Uhr war ich wieder auf der Baustelle. Da waren die Arbeiten schon fertig.











Die Farbe ist noch etwas nass und wird daher noch heller werden. In der nächsten Woche wird das Haus zum 2.mal gestrichen und die Rüstung entfernt.

Samstag, 8. Mai 2010

Estricheinbau

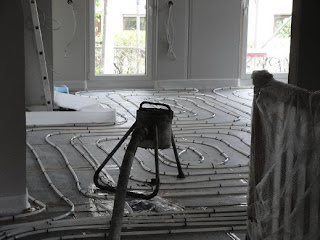

Am 07.05.2010 wurde der Estrich im Erd- und Obergeschoss verlegt. Das Material kam dazu einen Tag eher auf der Baustelle. Doch warum kam denn soviel Material?

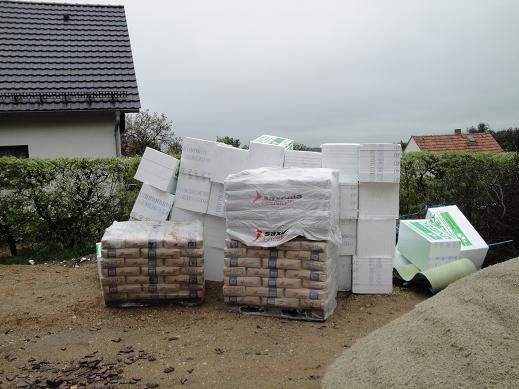

Das Material reicht noch für den Keller. Doch dazu gibt es keinen Auftrag. Anfang des Jahres wurde die Fa. gs-Bodentechnik angefragt ob der Estrich auch für den Keller verlegt werden kann. Ohne Auftrag und auch ohne jeglichen Rückruf wurde das Matrial geliefert. Da liegt es nun. Nach dem Estrich im Erd- und Obergeschoss bleibt noch ein Drittel davon übrig. Die Styroporplatten sollten alle für den Keller sein. Wer holt das Material jetzt ab?
Die Fa. gs-Bodentechnik scheint keine Telefone zu haben und verschaffen bei sämtlichen Häusern einen Zugang über eine Bauschließung. So die Aussage vom Chef der Fa. Das sich da noch keiner beschwert hat sollte einen schon wundern.

Nun zum Estrich. Das Subunternehmen aus Dresden fing am Freitag 630 Uhr an und war um 20Uhr mit den Arbeiten fertig. Die Arbeiten wurden gut ausgeführt












Mittwoch, 5. Mai 2010

Montage Solaranlage

Es wurden heute die 2 Solar - Kollektoren auf dem Dach angebracht. Das war nicht ganz einfach, obwohl die Rüstung noch stand. 50 Kilogramm können schwer und vor allem unhandlich sein. So hab ich den 2 Monteuren kurzerhand geholfen.










die Kollektoren sind auf dem Dach und müssen noch angeschlossen werden
